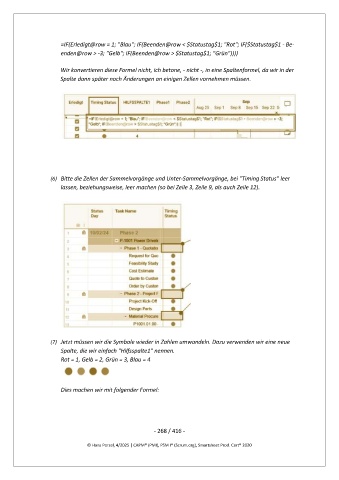

=IF(Erledigt@row = 1; "Blau"; IF(Beenden@row < $Statustag$1; "Rot"; IF($Statustag$1 - Be-
                      enden@row > -3; "Gelb"; IF(Beenden@row > $Statustag$1; "Grün"))))


                      Wir konvertieren diese Formel nicht, ich betone, - nicht -, in eine Spaltenformel, da wir in der
                      Spalte dann später noch Änderungen an einigen Zellen vornehmen müssen.















                   (6)  Bitte die Zellen der Sammelvorgänge und Unter-Sammelvorgänge, bei "Timing Status" leer
                      lassen, beziehungsweise, leer machen (so bei Zeile 3, Zeile 9, als auch Zeile 12).






























                   (7)  Jetzt müssen wir die Symbole wieder in Zahlen umwandeln. Dazu verwenden wir eine neue
                      Spalte, die wir einfach "Hilfsspalte1" nennen.
                      Rot = 1, Gelb = 2, Grün = 3, Blau = 4



                      Dies machen wir mit folgender Formel:
