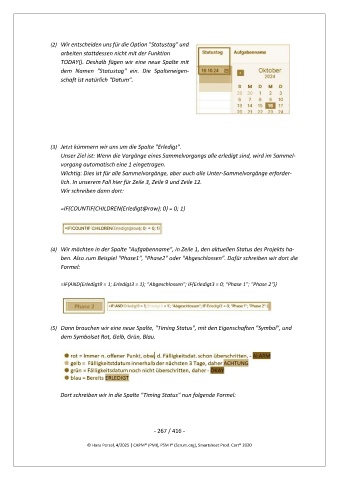

(2) Wir entscheiden uns für die Option "Statustag" und
arbeiten stattdessen nicht mit der Funktion
TODAY(). Deshalb fügen wir eine neue Spalte mit
dem Namen "Statustag" ein. Die Spalteneigen-
schaft ist natürlich "Datum".
(3) Jetzt kümmern wir uns um die Spalte "Erledigt".
Unser Ziel ist: Wenn die Vorgänge eines Sammelvorgangs alle erledigt sind, wird im Sammel-
vorgang automatisch eine 1 eingetragen.
Wichtig: Dies ist für alle Sammelvorgänge, aber auch alle Unter-Sammelvorgänge erforder-
lich. In unserem Fall hier für Zeile 3, Zeile 9 und Zeile 12.
Wir schreiben dann dort:
=IF(COUNTIF(CHILDREN(Erledigt@row); 0) = 0; 1)
(4) Wir möchten in der Spalte "Aufgabenname", in Zeile 1, den aktuellen Status des Projekts ha-
ben. Also zum Beispiel "Phase1", "Phase2" oder "Abgeschlossen". Dafür schreiben wir dort die
Formel:
=IF(AND(Erledigt9 = 1; Erledigt3 = 1); "Abgeschlossen"; IF(Erledigt3 = 0; "Phase 1"; "Phase 2"))
(5) Dann brauchen wir eine neue Spalte, "Timing Status", mit den Eigenschaften "Symbol", und
dem Symbolset Rot, Gelb, Grün, Blau.
Dort schreiben wir in die Spalte "Timing Status" nun folgende Formel:
