Erstellung eines Projektplans
mit Smartsheet
FALLSTUDIE

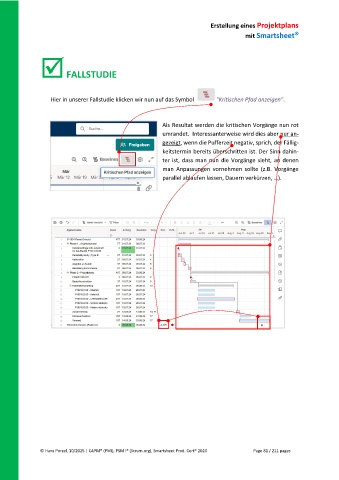

Hier in unserer Fallstudie klicken wir nun auf das Symbol "Kritischen Pfad anzeigen".
Als Resultat werden die kritischen Vorgänge nun rot
umrandet. Interessanterweise wird dies aber nur an-
gezeigt, wenn die Pufferzeit negativ, sprich, der Fällig-
keitstermin bereits überschritten ist. Der Sinn dahin-
ter ist, dass man nun die Vorgänge sieht, an denen
man Anpassungen vornehmen sollte (z.B. Vorgänge
parallel ablaufen lassen, Dauern verkürzen, …).
