Erstellung eines Projektplans
mit Smartsheet
Fallstudie
Jetzt tragen wir gemäß dem nachfolgend zu sehenden Screenshot die Dauer ein. Bitte beachten Sie
dabei folgende Besonderheiten:
Dauern werden nur bei den Vorgängen der untersten Ebene, den sog. "Arbeitspaketen", eingetragen,
aber nicht bei den Sammelvorgängen; Smartsheet berechnet die Dauern der Sammelvorgänge dann
automatisch selbst.
Hier auch auf Zeile 18 achten, dass dort die Einheit "f8t" lauten muss (für "Fortlaufende 8 Tage").
Dauer "0" (Null) bedeutet, dass dies ein Meilenstein ist. Aber dazu später mehr.

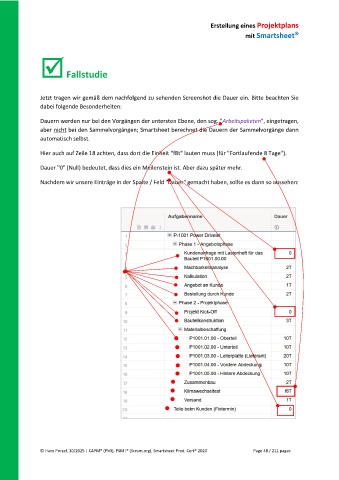

Nachdem wir unsere Einträge in der Spalte / Feld "Dauer" gemacht haben, sollte es dann so aussehen:
