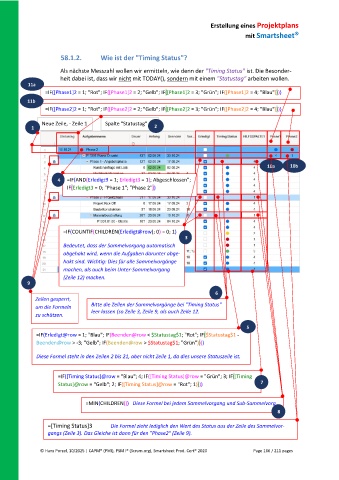

Erstellung eines Projektplans
                                                                                                            
                                                                                       mit Smartsheet


                      58.1.2.       Wie ist der "Timing Status"?

               .      Als nächste Messzahl wollen wir ermitteln, wie denn der "Timing Status" ist. Die Besonder-
                      heit dabei ist, dass wir nicht mit TODAY(), sondern mit einem "Statustag" arbeiten wollen.
           11a
                  =IF([Phase1]2 = 1; "Rot"; IF([Phase1]2 = 2; "Gelb"; IF([Phase1]2 = 3; "Grün"; IF([Phase1]2 = 4; "Blau"))))
           11b
                 =IF([Phase2]2 = 1; "Rot"; IF([Phase2]2 = 2; "Gelb"; IF([Phase2]2 = 3; "Grün"; IF([Phase2]2 = 4; "Blau"))))


                Neue Zeile, - Zeile 1   Spalte "Statustag"
            1                                          2






                                                                                               10a     10b

                     4   =IF(AND(Erledigt9 = 1; Erledigt3 = 1); Abgeschlossen";
                         IF(Erledigt3 = 0; "Phase 1"; "Phase 2"))







                       =IF(COUNTIF(CHILDREN(Erledigt@row); 0) = 0; 1)
                                                                  3
                       Bedeutet, dass der Sammelvorgang automatisch
                       abgehakt wird, wenn die Aufgaben darunter abge-
                       hakt sind. Wichtig: Dies für alle Sammelvorgänge
                       machen, als auch beim Unter-Sammelvorgang
                       (Zeile 12) machen.
           9

                                                                             6
             Zeilen gesperrt,
                                 Bitte die Zellen der Sammelvorgänge bei "Timing Status"
             um die Formeln
                                 leer lassen (so Zeile 3, Zeile 9, als auch Zeile 12.
             zu schützen.

                                                                                        5
              =IF(Erledigt@row = 1; "Blau"; IF(Beenden@row < $Statustag$1; "Rot"; IF($Statustag$1 -

              Beenden@row > -3; "Gelb"; IF(Beenden@row > $Statustag$1; "Grün"))))

              Diese Formel steht in den Zeilen 2 bis 21, aber nicht Zeile 1, da dies unsere Statuszeile ist.


                     =IF([Timing Status]@row = "Blau"; 4; IF([Timing Status]@row = "Grün"; 3; IF([Timing
                     Status]@row = "Gelb"; 2; IF([Timing Status]@row = "Rot"; 1))))          7


                               =MIN(CHILDREN())   Diese Formel bei jedem Sammelvorgang und Sub-Sammelvorg.
                                                                                                   8

                  =[Timing Status]3             Die Formel zieht lediglich den Wert des Status aus der Zeile des Sammelvor-
                  gangs (Zeile 3). Das Gleiche ist dann für den "Phase2" (Zeile 9).
