Erstellung eines Projektplans
mit Smartsheet

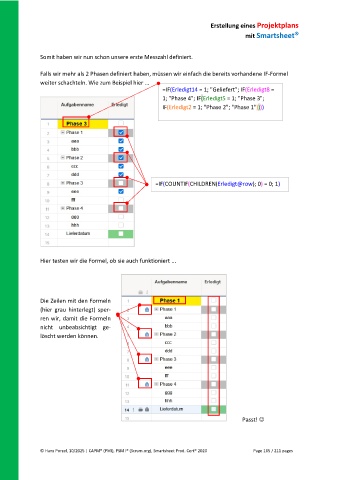

Somit haben wir nun schon unsere erste Messzahl definiert.
Falls wir mehr als 2 Phasen definiert haben, müssen wir einfach die bereits vorhandene IF-Formel
weiter schachteln. Wie zum Beispiel hier ...
=IF(Erledigt14 = 1; "Geliefert"; IF(Erledigt8 =
1; "Phase 4"; IF(Erledigt5 = 1; "Phase 3";
IF(Erledigt2 = 1; "Phase 2"; "Phase 1"))))
=IF(COUNTIF(CHILDREN(Erledigt@row); 0) = 0; 1)
Hier testen wir die Formel, ob sie auch funktioniert ...
Die Zeilen mit den Formeln
(hier grau hinterlegt) sper-
ren wir, damit die Formeln
nicht unbeabsichtigt ge-
löscht werden können.
Passt!
