Page 32 - Projektplan-mit-Smartsheet
P. 32

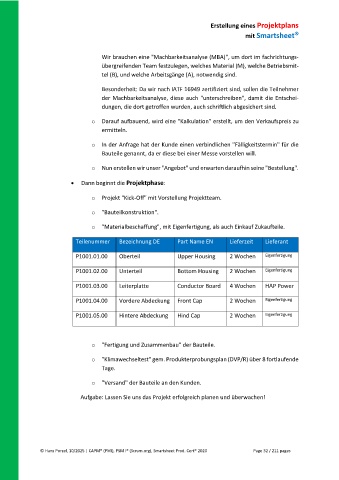

Erstellung eines Projektplans
mit Smartsheet
Wir brauchen eine "Machbarkeitsanalyse (MBA)", um dort im fachrichtungs-
übergreifenden Team festzulegen, welches Material (M), welche Betriebsmit-
tel (B), und welche Arbeitsgänge (A), notwendig sind.
Besonderheit: Da wir nach IATF 16949 zertifiziert sind, sollen die Teilnehmer
der Machbarkeitsanalyse, diese auch "unterschreiben", damit die Entschei-
dungen, die dort getroffen wurden, auch schriftlich abgesichert sind.
o Darauf aufbauend, wird eine "Kalkulation" erstellt, um den Verkaufspreis zu
ermitteln.
o In der Anfrage hat der Kunde einen verbindlichen "Fälligkeitstermin" für die
Bauteile genannt, da er diese bei einer Messe vorstellen will.
o Nun erstellen wir unser "Angebot" und erwarten daraufhin seine "Bestellung".
Dann beginnt die Projektphase:
o Projekt "Kick-Off" mit Vorstellung Projektteam.
o "Bauteilkonstruktion".
o "Materialbeschaffung", mit Eigenfertigung, als auch Einkauf Zukaufteile.
Teilenummer Bezeichnung DE Part Name EN Lieferzeit Lieferant
P1001.01.00 Oberteil Upper Housing 2 Wochen Eigenfertigung
P1001.02.00 Unterteil Bottom Housing 2 Wochen Eigenfertigung
P1001.03.00 Leiterplatte Conductor Board 4 Wochen HAP Power
P1001.04.00 Vordere Abdeckung Front Cap 2 Wochen Eigenfertigung
P1001.05.00 Hintere Abdeckung Hind Cap 2 Wochen Eigenfertigung
o "Fertigung und Zusammenbau" der Bauteile.
o "Klimawechseltest" gem. Produkterprobungsplan (DVP/R) über 8 fortlaufende
Tage.
o "Versand" der Bauteile an den Kunden.
Aufgabe: Lassen Sie uns das Projekt erfolgreich planen und überwachen!
© Hans Porzel, 10/2025 | CAPM® (PMI), PSM I® (Scrum.org), Smartsheet Prod. Cert® 2020 Page 32 / 211 pages
